Naturgy avanza en la repotenciación del parque eólico de Somozas

Naturgy avanza en la repotenciación del parque eólico de Somozas (A Coruña), una actuación que permitirá sustituir los 81 aerogeneradores originales por únicamente 9 turbinas de última generación. La modernización del parque cuenta con una inversión de 67 millones de euros financiados a través del programa Repotenciación Circular del IDAE, en el marco de los fondos europeos NextGenerationEU.
Aunque la potencia instalada se reducirá ligeramente, pasando de 49,6 MW a 46,4 MW, la nueva configuración permitirá incrementar la producción anual de energía renovable hasta los 168 GWh. Además, el proyecto busca minimizar el impacto visual y ambiental mediante una ocupación más racional del espacio y el aprovechamiento de infraestructuras existentes.

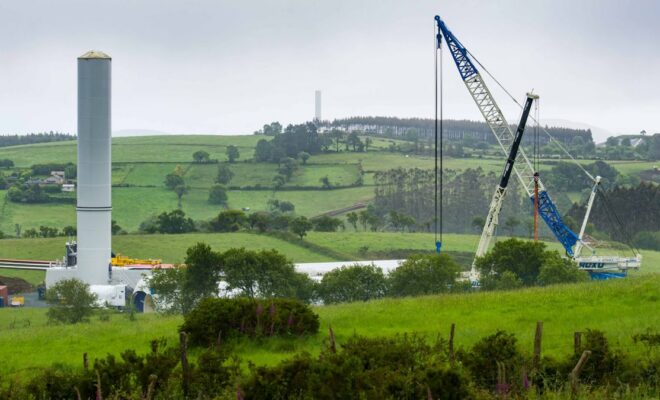

Los trabajos de repotenciación comenzaron en mayo de 2025 e incluyen el desmantelamiento de los antiguos aerogeneradores de 750 kW, la restauración ambiental de las zonas afectadas y la modernización de la subestación eléctrica. Según Naturgy, ya se ha completado la retirada de las turbinas y del cableado del parque original, mientras que la demolición de cimentaciones alcanza cerca del 75% de ejecución. Paralelamente, la obra civil está prácticamente finalizada y ya se han instalado tres de los nuevos aerogeneradores previstos.
La actuación de Somozas forma parte de la estrategia de repotenciación eólica que Naturgy desarrolla en Galicia, donde también impulsa proyectos similares en Monte Redondo y Novo. En conjunto, estas iniciativas permitirán reducir de 172 a 25 el número de aerogeneradores instalados, manteniendo o mejorando la capacidad de generación renovable. La compañía destaca además que las obras están siendo ejecutadas por empresas gallegas, reforzando así el impacto industrial y económico de la transición energética en la comunidad.
La conselleira de Medio Ambiente y Cambio Climático, Ángeles Vázquez, visitó las instalaciones este 19 de mayo, acompañada por responsables de la compañía y representantes municipales para conocer el estado de un proyecto que ya se encuentra en una fase avanzada de ejecución.
